Planning

Er komt veel kijken bij het maken van een park. Welke stappen nemen we? En wanneer?

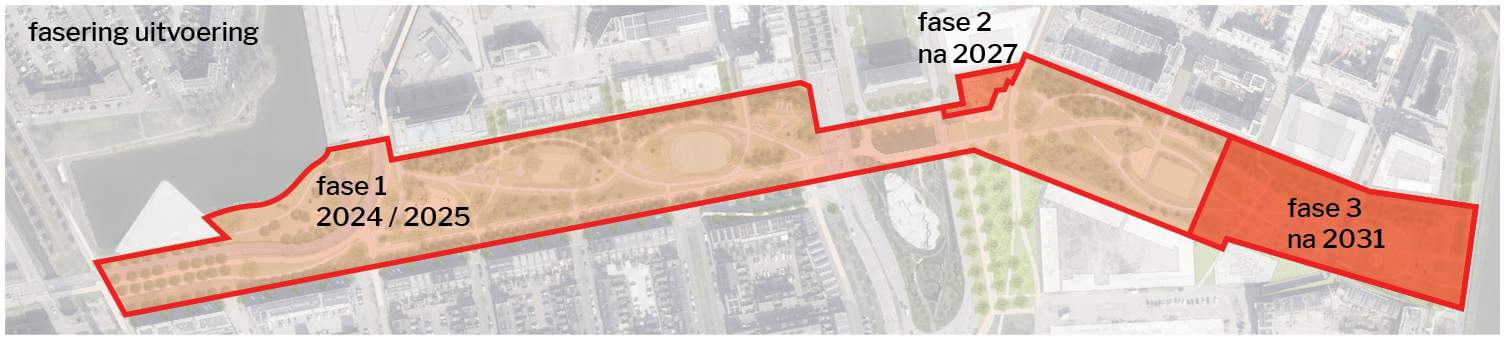

Het park leggen wij in fases aan. Download de fasekaart (jpg) onderaan deze pagina.

Ontwerp Park Leeuwesteyn

In 2023 en 2024 hebben wij samen met de omgeving aan het ontwerp voor Park Leeuwesteyn gewerkt.

Uitvoering

Fase 1 hebben wij grotendeels in 2024 en 2025 aangelegd. Voor de speelplek ter hoogte van appartementengebouw Tango blijkt het lastiger dan verwacht om goedkeuring van de speeltoestellen te krijgen. Zodra het ontwerp van de speelplek aan de (veiligheids)eisen voldoet, leggen wij deze speelplek aan. Dit is het laatste onderdeel van fase 1.

Aanvullend op fase 1 leggen wij een hondenspeelweide ten oosten van de Skatebaan aan in het najaar/winter 2026.

Fase 2 leggen wij aan als het bouwterrein voor appartementengebouw Familistère is opgeruimd. Dit is in ieder geval na 2027.Hier komt een ontmoetingsplein met een speelplek. In de speelplek plaatsen wij een draaimolen waar je ook met een rolstoel op kan. Ook komen er boulderblokken. Dit zijn klimwanden in de vorm van een groot blok waar je op kunt klimmen zonder touw.

Fase 3 leggen wij aan als Place2BU en Skaeve Huse weg zijn en de definitieve woonvoorzieningen op deze locatie zijn gerealiseerd. Dit is na 2031. Hier komt een ontmoetingsplek op de locatie van de voormalige buitenplaats Leeuwesteyn met een boomgaard, een kletsplek voor bijvoorbeeld meiden en een speelplek met een reuzeschommel.
